Công ty Cổ phần Thủy điện Vĩnh Sơn-Sông Hinh (mã chứng khoán: VSH) vừa tuyên bố rằng Tòa án Hà Nội đã lật ngược tất cả các phán quyết trọng tài của Ủy ban Trọng tài 24/14 vào ngày 10 tháng 4 năm 2019.

Quyết định trước đây đã buộc công ty phải thực hiện các hành động sau: trả hơn 2,163 tỷ đồng cho một loạt các nhà thầu phụ bao gồm Sinohydro Corporation Viện Thiết kế Đông Trung Quốc và Công ty TNHH Đường sắt Eighteenth.

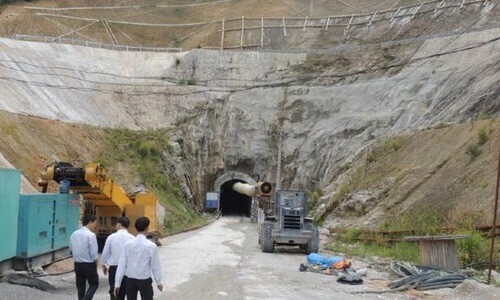

Một phần của thủy điện nằm ở Thượng Tum. Cả hai bên của dự án thủy điện thượng nguồn Kon Tum bắt đầu vào cuối năm 2009. Dự án được thiết kế xây dựng trên sông Đăk Nghệ (nhánh sông chính của sông San). Công suất lắp đặt điều chỉnh của dự án là 220 MW. Nó được xác định dựa trên kế hoạch tổng thể đến năm 2020, thuộc sở hữu của tỉnh Khlong Thong. Một dự án công nghiệp và cơ sở hạ tầng quan trọng. Vào thời điểm đó, một tài liệu kháng cáo với những trích dẫn quan trọng đã rơi vào tay các nữ doanh nhân Trung Quốc với mức giá kỷ lục. Toàn bộ dây chuyền và nhà máy điện của dự án được đấu thầu quốc tế dưới hình thức Cộng đồng châu Âu, và các nhà thầu chung đã được chọn, bao gồm Viện Thiết kế Đông Trung Quốc của Tập đoàn Thủy điện Trung Quốc và Công ty TNHH Đường sắt Trung Quốc 18

Tuy nhiên, giá dự thầu cho tổng giá trị xây dựng của đơn vị chỉ là 1.137 tỷ đồng và 25 triệu đô la Mỹ, tương đương với 1.1614,7 tỷ đồng. Giá chào bán của đồng Việt Nam, cao hơn giá dự thầu của nhà thầu thứ hai, là giá chào bán của CMC, Cavico và công ty cổ phần thứ ba của công ty tư vấn xây dựng điện (giá chào bán là 36.143 tỷ đồng).

Đầu tư tiếp theo là hợp tác liên tục, nhưng tiến độ của dự án không thể được đảm bảo. Sau gần hai năm xây dựng các cấu kiện xây dựng và hơn một năm xây dựng TBM (công nghệ được sử dụng để làm đập thủy điện), các nhà thầu Trung Quốc đã bỏ lỡ thời gian biểu đã ký. Báo cáo của Ủy ban quản lý thủy điện Vĩnh Sơn-Ủy ban quản lý thủy điện Sông Hinh đã nhận xét vào năm 2016 rằng doanh nhân của dòng sản phẩm giá rẻ và giá tăng của việc xây dựng liên tục theo kiểu phong cách đã đạt được tiến bộ. Theo hợp đồng đã ký. không đảm bảo. Báo cáo cho biết: “Do đó, VSH bắt đầu chấm dứt hợp đồng với nhà thầu Trung Quốc.”

Do thay đổi phương pháp xây dựng, việc chấm dứt này dẫn đến chi phí cao cho dự án. Tuy nhiên, một hậu quả khác của Vĩnh Sơn là – Sông Hinh Đã tham gia vào thử nghiệm này. Cả hai bên đã nộp đơn yêu cầu Trung tâm Trọng tài Quốc tế Việt Nam (VIAC).

Vào ngày 23 tháng 8 năm 2014, tổ hợp nhà thầu Trung Quốc đã nộp đơn xin trọng tài chấm dứt và yêu cầu chống lại Vĩnh Sơn-Song Hinh Đi chống lại VIAC về nội dung của hợp đồng. Đầu năm 2019, hội đồng trọng tài phán quyết rằng công ty phải trả hơn 2,163 tỷ đồng phí cho các doanh nhân Trung Quốc. Vĩnh Sơn Song Hinh bày tỏ sự phản đối với quyết định này, sau đó nộp đơn lên tòa án Hà Nội, đồng thời nộp đơn khiếu nại lên VIAC, yêu cầu các doanh nhân Trung Quốc trả hơn 2 nghìn tỷ đồng.

Minh Sơn
